森林作業道新設工事– category –
間伐をはじめとする森林整備、木材の集材・搬出のため継続的に用 いられる道の新設工事
-

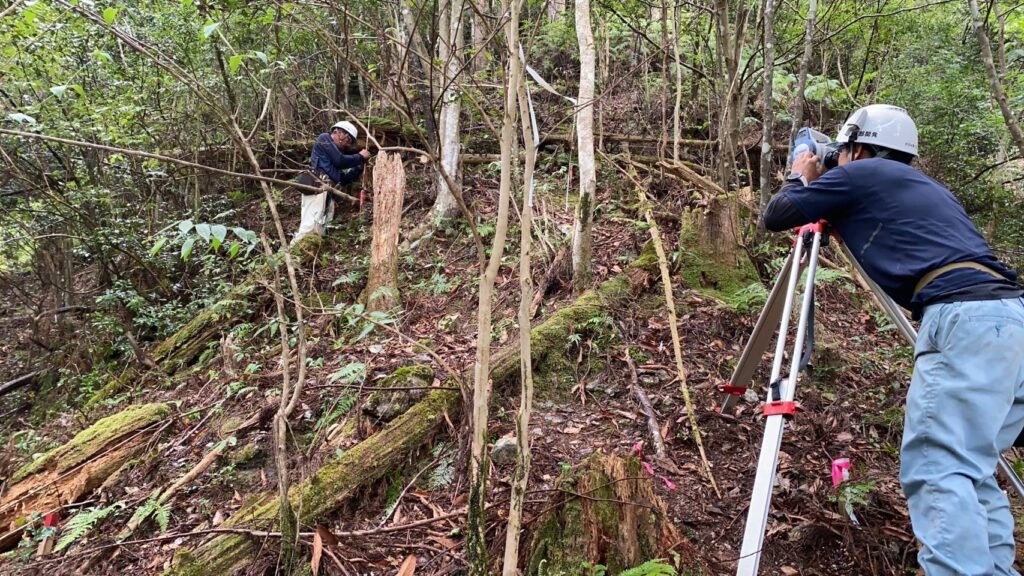

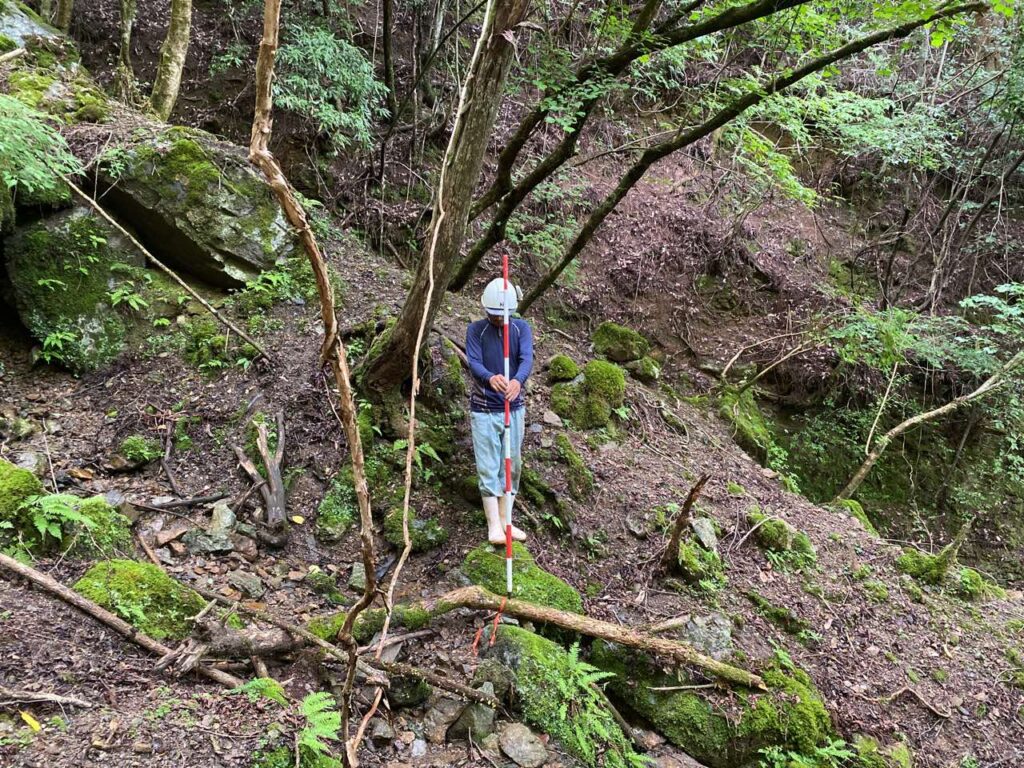

令和5年度 基幹作業道 第1葛篭内線開設工事 8/14時点
夏期休暇期間のパトロールに行ってまいりました。途中、このままでは干からびるのでは?と思うような亀を見かけました。帰りに川に逃がす為、とりあえず水のあるところへ移動させました。 パトロールでは現場、仮設備、重機車両に異常は見られなかったので... -

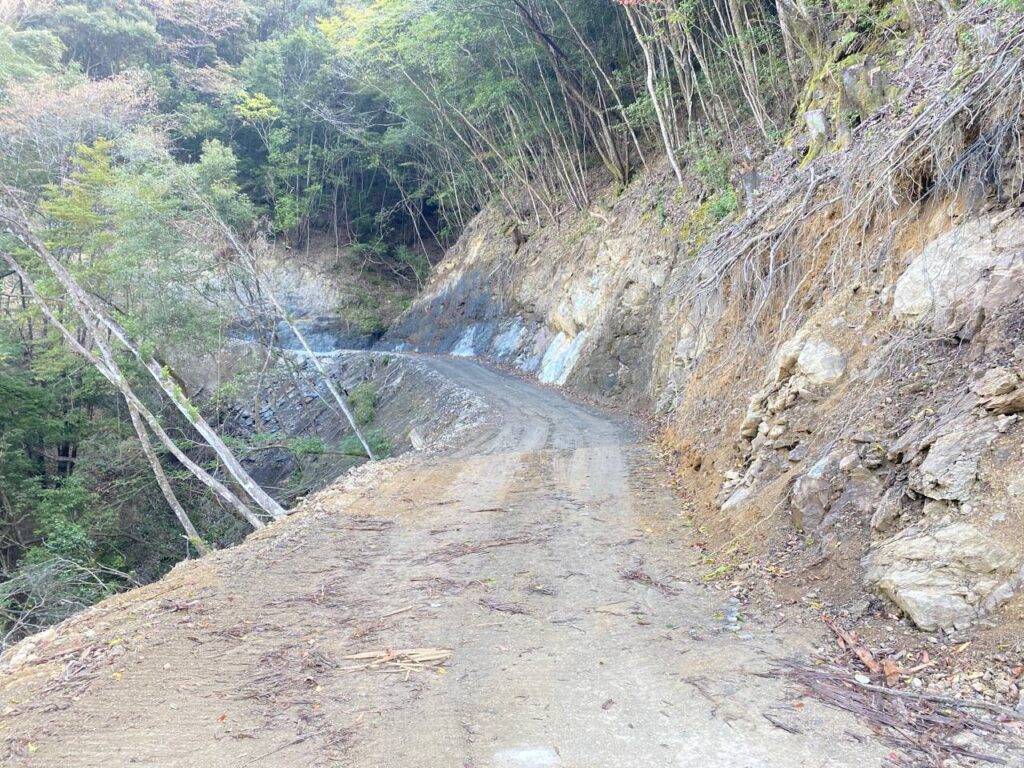

令和5年度 基幹作業道 第1葛篭内線開設工事 8/12時点

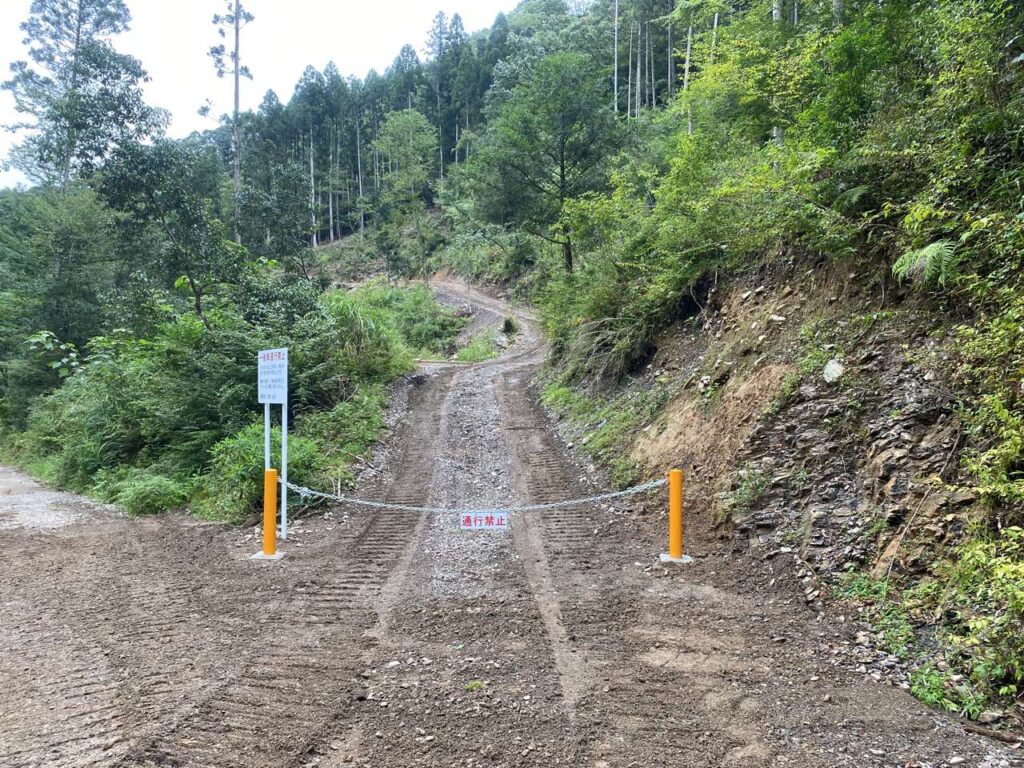

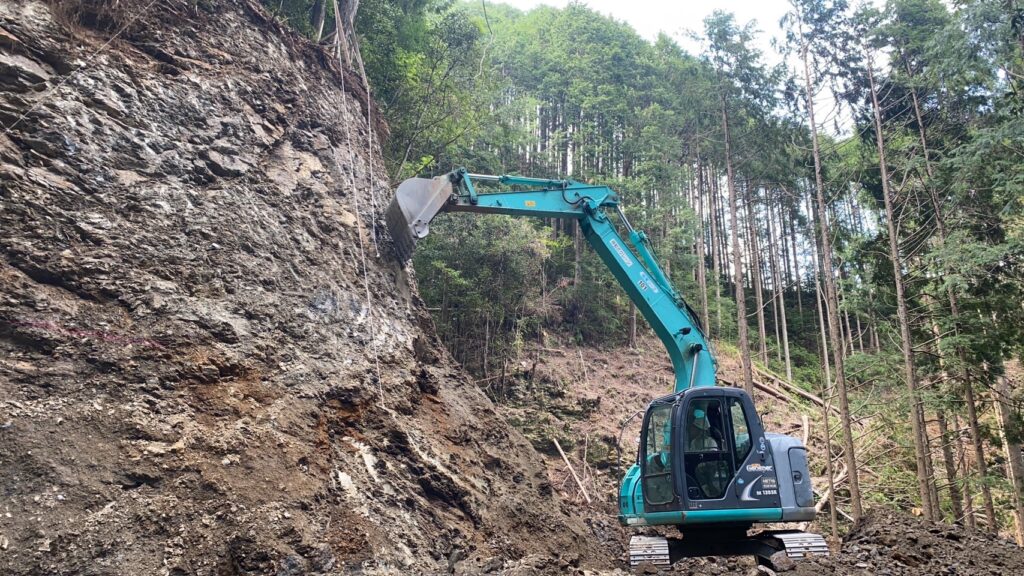

台風6号の影響により通勤路が川になっており8/11時点では車両の通行不可下は8/11時点の写真 8/12より車両が通行出来るようになったため、伐開作業開始です。受口、追口をいれて クサビを打ち込み、進行方向に向けて伐倒します。 BH0.45㎥による掘削作業も... -
R5年度 第3モチノキ作業道新設工事 宮崎県東臼杵郡美郷町南郷 8/7時点
7月初めに着手した当該工事は現在進捗率15%程度施工延長、1697m主たる工種は切土、盛土、路肩工、敷砂利工、洗越工、チェンソー伐開他、のり留工、カゴ枠工、雑石積工等になります。 着手前(伐開前) 立木が多いな・・造材作業に少し時間がかかりそうです。 -

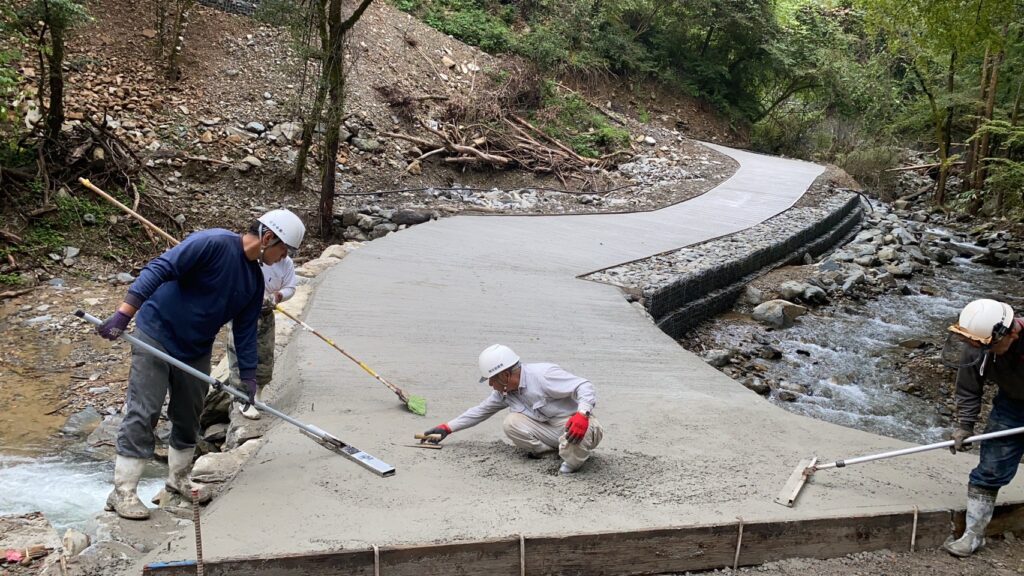

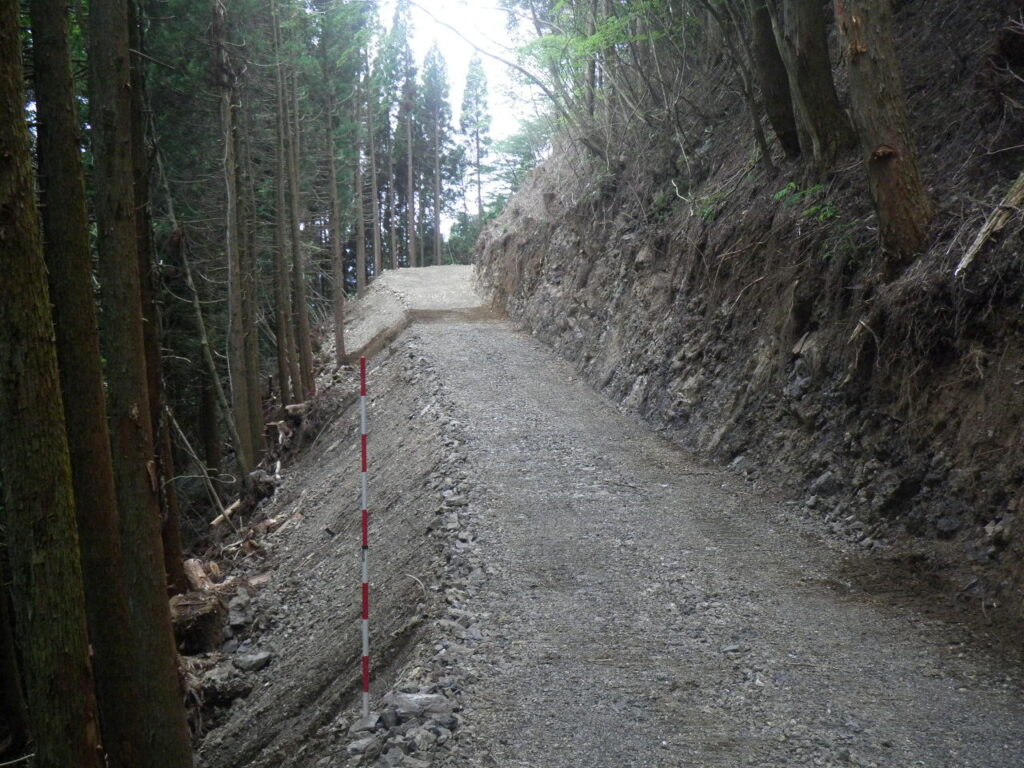

R5年度 一本木団地作業道新設工事 宮崎県西臼杵郡五ヶ瀬町 8/5完工
2023年5月より着手していた当該工事が無事完了しました。施工延長580m、主たる工種は切土、盛土、路肩工、敷砂利工、チェーンソー伐開、他洗越工やフトンカゴ工等でした。 着手前(伐開前) 伐開後、切土、盛土、路肩工(丸太組工)を行い。丸太組状況 路... -
令和5年度 基幹作業道 第1葛篭内線開設工事 7/29着工
令和5年度 基幹作業道 第1葛篭内線開設工事に着手しました。工事場所、日向市東郷町下三ヶ字葛篭内主たる工種は切土、盛土、ブロック積工、重力式擁壁工、排水工、集水桝工、盛土排水工、路盤工、張芝工他、チェーンソー伐開等になります。 本日(7/29)は... -
R5作業道新設工事 宮崎県椎葉村不土野第5瀬戸ノ谷 7/15日時点
進捗率80%を超えたあたりから他現場への応援や雨天による休工等で進捗が伸びていません。台風が来る前には完工させておきたい現場ではるのですが・・(去年の台風での被害が著しい現場であったため)今日、日向は晴でしたが椎葉村不土野では午前中ずーっと雨... -
R5作業道新設工事 宮崎県椎葉村不土野第5瀬戸ノ谷 6/27時点
椎葉村 不土野 第5瀬戸ノ谷の作業道新設工事の進捗率も80%を超えてきました。路肩工417m完了(埋戻し前) 他工種、カゴ枠工 90㎡完了、ヒューム管φ800×6本 布設完了、雑石積工 28㎡完了、車廻し場 2ヵ所施工完了残る工種は洗越工32㎡とコンクリート舗装工...
