R5作業道新設工事 宮崎県日向市東郷町第3葛篭内 1工区 7/13日時点

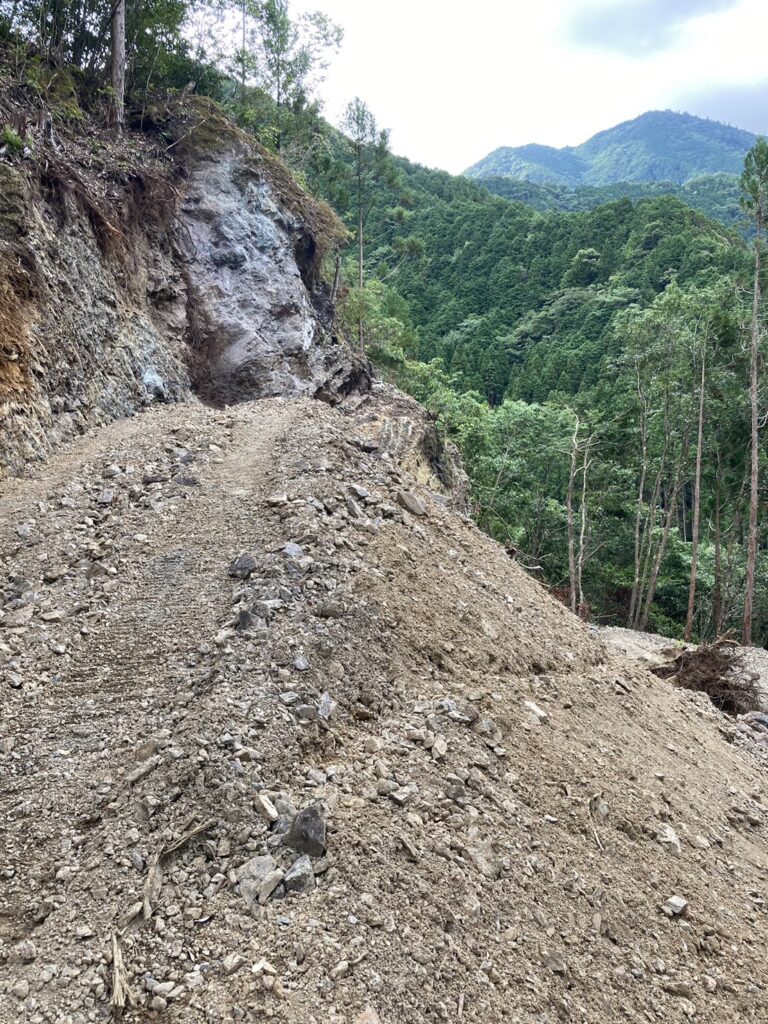

当該現場、現在進捗率85%

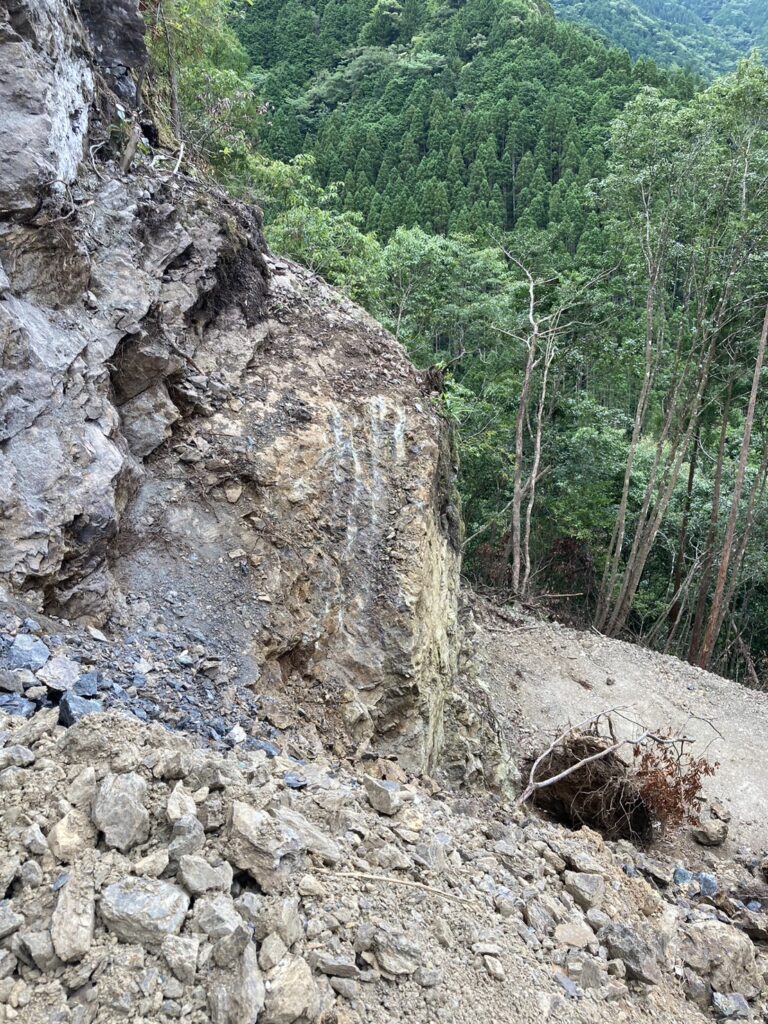

硬岩が出たので手こずっています。

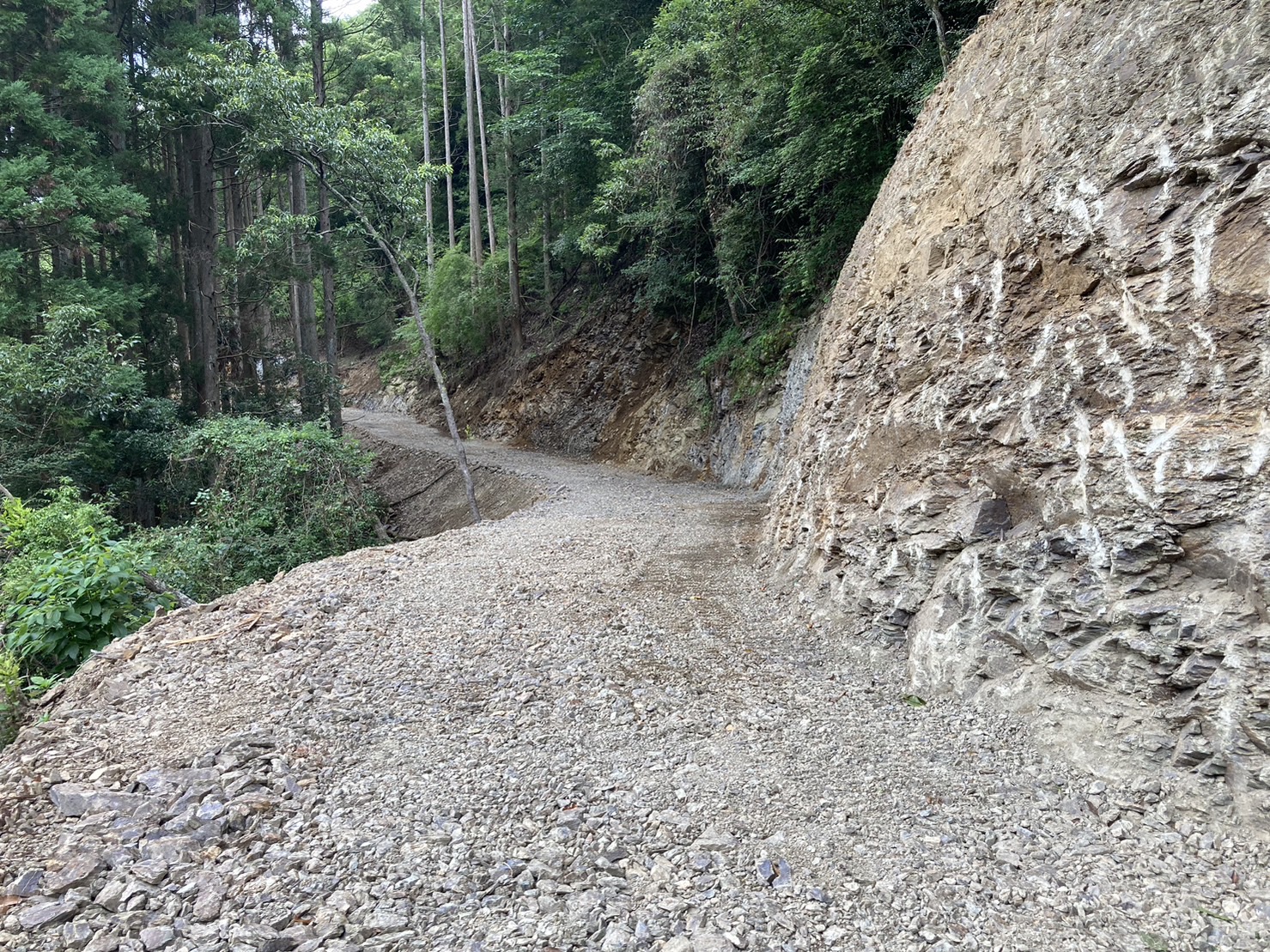

土砂を盛ってBH0.4㎥ブレーカーで叩いてみましたが粉が出るばかり・・

特別固い部分は上の方だけですが計画高さまで破砕するのは少し時間がかかりそう(汗)
硬岩部分の破砕には破砕剤を検討中です。

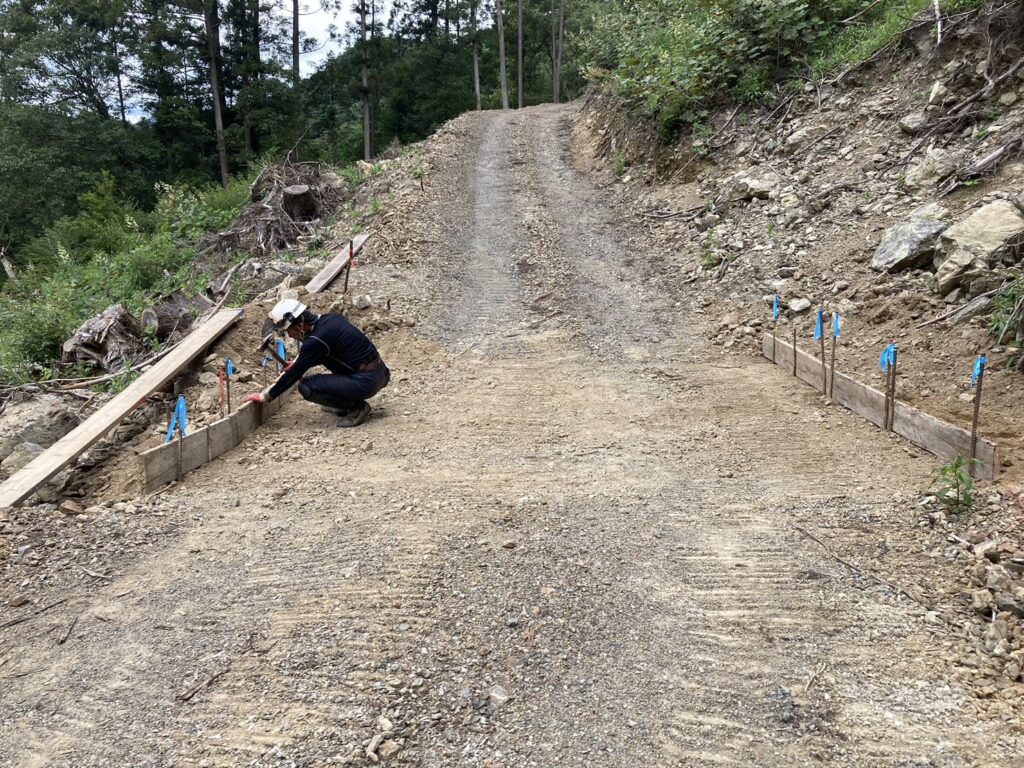

他作業は洗越工の型枠設置を行いました。
